Meilenstein erreicht: Das neue ewz-Betriebsgebäude Herdern steht im Rohbau

26. November 2025

Verladetechnik neu gedacht: Sicher, effizient und zukunftsorientiert

11. November 2025

Ökobilanz 2024 von SENS eRecycling – Neuer Rekord: über 100 000 Tonnen elektrische und elektronische Geräte recycelt

29. Oktober 2025
Facebook X (Twitter) Instagram
bundesRUNDSCHAU
  • Home
  • Bau
  • Fahnen und Flaggen
  • E-Government
  • IT-Security
  • Sicherheit
  • Logistik
  • Energie
  • More
    • Rohrsysteme
    • IT-Outsourcing
    • Kolumnen
    • Über Uns
bundesRUNDSCHAU

Home»Aktuell»Meilenstein erreicht: Das neue ewz-Betriebsgebäude Herdern steht im Rohbau
Aktuell

Meilenstein erreicht: Das neue ewz-Betriebsgebäude Herdern steht im Rohbau

adminBy admin26. November 20253 Mins Read
Facebook Twitter Pinterest Telegram LinkedIn Tumblr Copy Link Email
Follow Us
Google News Flipboard

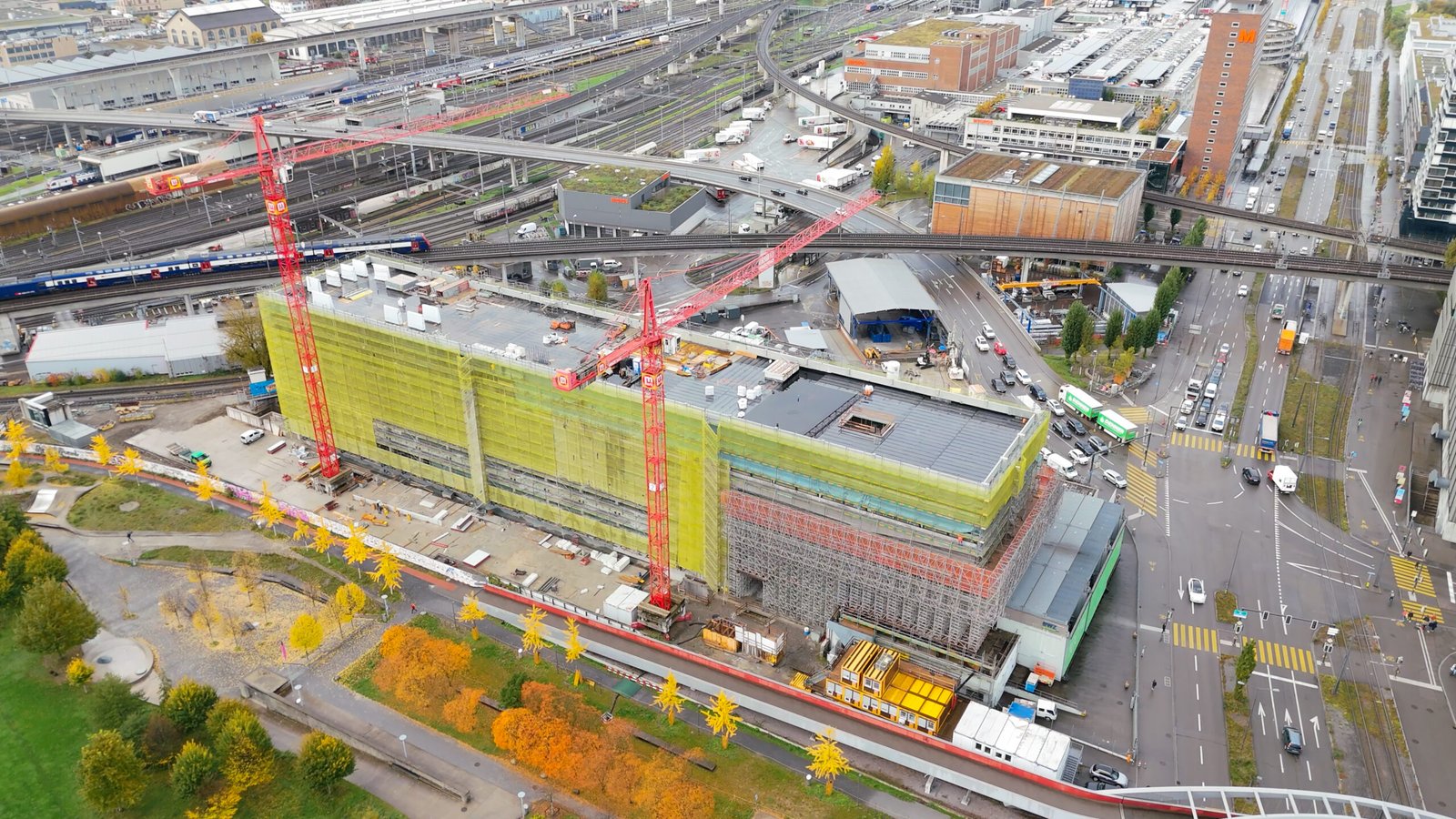

Das neue ewz-Betriebsgebäude Herdern in Zürich-West nimmt Gestalt an. Der Rückbau auf die Betonstruktur ist abgeschlossen, die Aufstockung um zwei zusätzliche Etagen vollzogen – und mit ihr auch der markante, von drei Schrägstützen getragene Vorbau, der künftig über den durchgängigen Mühleweg ragt. Damit ist der Rohbau abgeschlossen; in weniger als zwei Jahren soll das Gebäude bezugsbereit sein.

Stadtrat Michael Baumer, Vorsteher des Departements der Industriellen Betriebe, zeigte sich beim heutigen Rundgang auf der Baustelle des künftigen ewz-Betriebsgebäudes Herdern beeindruckt: «Der imposante Vorbau erinnere fast an eine Seilbahnstation – oder gar an eine James-Bond-Filmkulisse». Spektakulär ist die Konstruktion tatsächlich: Für den Vorbau, die sogenannte Auskragung, musste zunächst ein spezielles Schwerlast-Traggerüst errichtet werden. Dieses stabilisierte einerseits die drei Schrägstützen während der Bauphase und trug andererseits den überhängenden Unterzug, auf dem schliesslich die beiden neuen Geschosse entstanden. Erst als Stützen und Überhang Mitte Jahr «vereint» waren, trug die Konstruktion sich selbst.

Nachhaltig erneuert statt neu gebaut

Das Betriebsgebäude aus dem Jahr 1974 wurde bis auf seine Betonstruktur zurückgebaut. «Dieser Ansatz, der deutlich ressourcenschonender ist als ein Komplettabriss mit Neubau entspricht ganz unserer nachhaltigen Unternehmenspolitik», erklärt ewz-Gesamtprojektleiter Simon Frei. Während des Rückbaus der nicht tragenden Gebäudeteile kamen ferngesteuerte Abbruchroboter zum Einsatz. Auch asbesthaltige Materialien und weiterer Abfälle wurden unter strengen Sicherheitsauflagen fachgerecht entsorgt. Zum Einsatz kamen Schleusen für die Luftführung, Filteranlagen sowie eine überwachte Frischluftzufuhr.

Herausforderung Grundwasser

Eine weitere bauliche Herausforderung lag im notwendigen, temporären Absenken des Grundwasserspiegels. Da die bestehende Einstellhalle unter dem Gebäude erweitert wurde, mussten rund 16000 l/min Wasser abgepumpt werden – eine Aufgabe, die von der Marti AG, verantwortlich für die Baumeisterarbeiten, erfolgreich gemeistert wurde.

Bezug ab Herbst 2027

Im Herbst 2027 sollen die Mitarbeitenden der Geschäftsbereiche «Anlagen und Netze» sowie «Netz-Services» und weitere Supportbereiche das erneuerte Gebäude beziehen. Damit konzentriert ewz seine Arbeitsplätze in der Stadt künftig auf die beiden Hauptstandorte Oerlikon und Herdern. Durch die Aufgabe externer Mietflächen können jährlich rund eine Million Franken eingespart werden. Bis zur Fertigstellung stehen der Innenausbau, die Montage der Fassade sowie die Installation der gesamten Gebäudetechnik an. Auch energietechnisch (Minergie-P-eco) wird das Projekt wegweisend sein: Die wichtigste Energiequelle bildet das Grundwasser, das über eine neuartige Rezirkulationsanlage genutzt wird. Auf dem Dach wird eine Photovoltaikanlage von knapp 2000 m² rund 160’000 kWh nachhaltigen Solarstrom pro Jahr erzeugen.

Das Betriebsgebäude Herdern ist der zweite Teil der Gesamtinstandsetzung des ewz-Areals Herdern. Bereits im September 2023 wurde das neue Zentrallager in Betrieb genommen. Für die Instandsetzung und Optimierung des gesamten ewz-Areals Herdern haben die Stimmberechtigten der Stadt Zürich im September 2020 mit einem Ja-Anteil von 88,2% den Objektkredit von 167,44 Mio. Franken bewilligt.

Zahlen und Fakten

  • Architekturwettbewerb 2015
  • Start Planung 2016
  • Bauzeit Etappe 1 Zentrallager: Sommer 2021 bis Sommer 2023
  • Bauzeit Etappe 2 Betriebsgebäude: Herbst 2023 bis Herbst 2027
  • Betriebsgebäude Herdern
        • Geschossanzahl: 7 oberirdische Geschosse = EG + 6 OGs
        • Gesamtlänge Gebäude = 128,46 Meter
        • Gesamtbreite Gebäude = 23,3 Meter
        • Gesamthöhe Gebäude = 29,4 Meter
  • Auskragung
        • Auskragung gesamt 35,68 Meter
        • Spannweite bis zur Schrägstütze = 17,7 Meter
        • Raumhöhe von Oberkante Erdgeschoss bis Unterkante
          Boden Auskragung 19,4 Meter
Follow on Google News Follow on Flipboard
Share. Facebook Twitter Pinterest LinkedIn Telegram Email Copy Link

Verwandte Artikel

Verladetechnik neu gedacht: Sicher, effizient und zukunftsorientiert

Ökobilanz 2024 von SENS eRecycling – Neuer Rekord: über 100 000 Tonnen elektrische und elektronische Geräte recycelt

Swissbau 2026: Salto vereint Zutrittskontrolle mit Türkommunikation, Biometrie und Identity-Management

Bau des VAHLE Campus schreitet voran: Köster, Fehr und Stöcklin Logistik als Partner gewonnen

Wärmeschutz mit System – Industrie-Sektionaltore als Beitrag zur Energieeffizienz

Neue HSLU-Studie: Arbeitsdruck erhöht Unfallrisiko auf der Strasse

Top Neuigkeiten

Biomasse-Transporte sind kein Holzweg

27. Dezember 202131 Views

Die Schweizer Fahnennäherei

16. Januar 202323 Views

CKW Energiewelt so gefragt wie noch nie

11. November 202222 Views

Synthetische Treibstoffe sauber verbrennen

23. Dezember 202121 Views
Nicht verpassen

Wärmeschutz mit System – Industrie-Sektionaltore als Beitrag zur Energieeffizienz

11. September 20251 Min Read3 Views

Moderne Industrie-Sektionaltore können weit mehr als nur öffnen und schliessen: Sie leisten einen aktiven Beitrag…

Neue HSLU-Studie: Arbeitsdruck erhöht Unfallrisiko auf der Strasse

11. September 2025

Hochwasserbeständige Türen

20. August 2025

IQTAG: Der digitale Schutzschild der Authentizität in einer Welt voller Fälschungen

19. August 2025
Quick Links
  • Kontakt
  • Abo
  • Archiv
  • Impressum
  • Datenschutzerklärung
Lifestyle
  • SCHWEIZER FACHMEDIEN
  • PRESTIGE MAGAZIN
  • PRESTIGE TRAVEL
Business
  • PRESTIGE BUSINESS
  • bauRUNDSCHAU
  • energieRUNDSCHAU
  • Geschäftsführer*in Basel
KONTAKT

Herausgeber
Schweizer Fachmedien GmbH
Pfeffingerstrasse 19
CH-4153 Reinach

Email: [email protected]
© 2025 bundesRUNDSCHAU. Alle Rechte vorbehalten.

Type above and press Enter to search. Press Esc to cancel.
